北京北起意歐替起重機有限公司《起重機安裝知識》第四部分:電動單梁橋式起重機安裝指導手冊
王志強
一、 裝配總圖
二、安裝步驟
(一)安裝行車梁

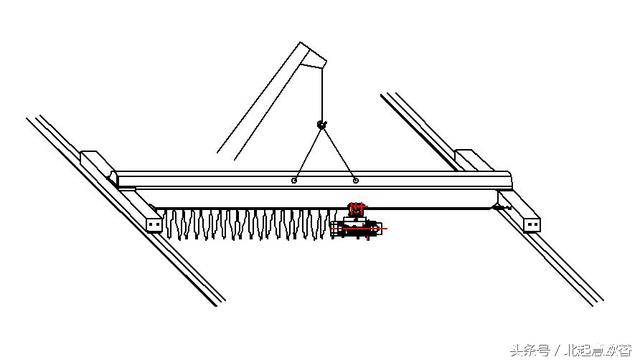

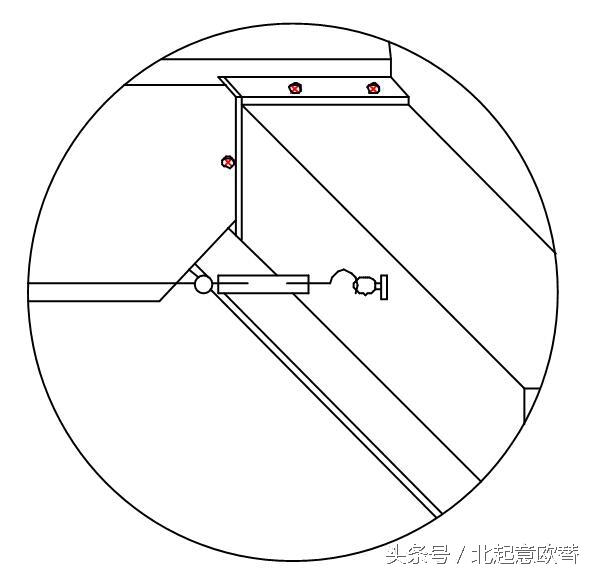

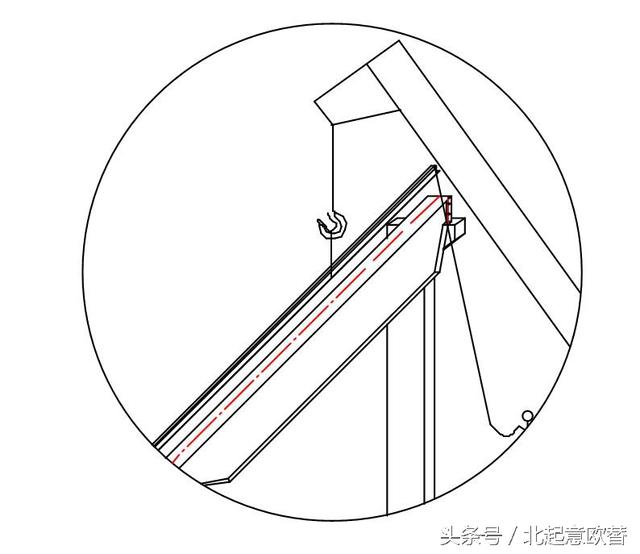

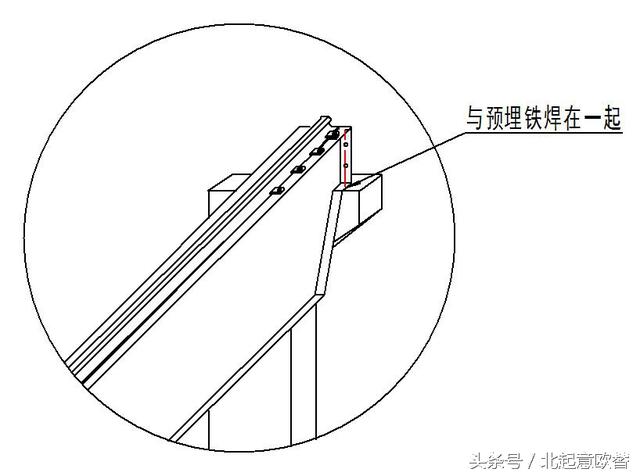

根據縱向兩個牛腿之間不同距離,分別將對應長度的行車梁用吊車架設到牛腿上,兩根行車梁之間要用高強度螺栓連接,保證跨度的情況下,將行車梁接頭處與牛腿上的預埋鐵焊接在一起。
(二)安裝軌道
在已安裝和調整好的行車梁上鋪設軌道,軌道鋪設好后,用螺栓及軌道壓板將軌道壓緊、固定。誤差

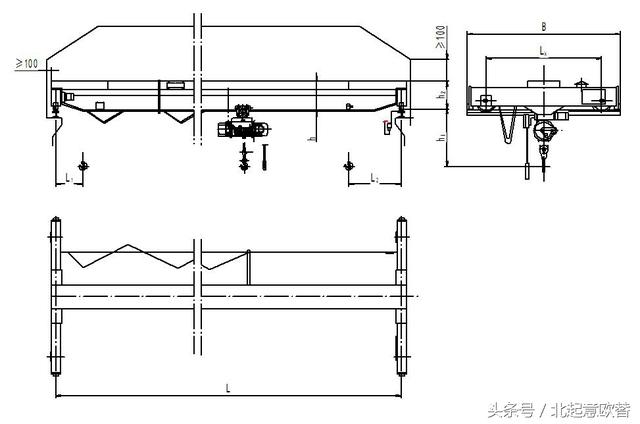

(三)起重機的組裝
在安裝行車梁及軌道同時可進行起重機的組裝。
1)驅動電機及減速器:一般情況下,出廠前,我們已經把驅動電機及減速器轉配好,您只需在現場接線調試時,注意將兩個驅動電機的運行方向調試一致即可。
2)根據現場實際情況,將緩沖塊支座焊接在主梁工字鋼的兩端,并將緩沖塊裝配上。

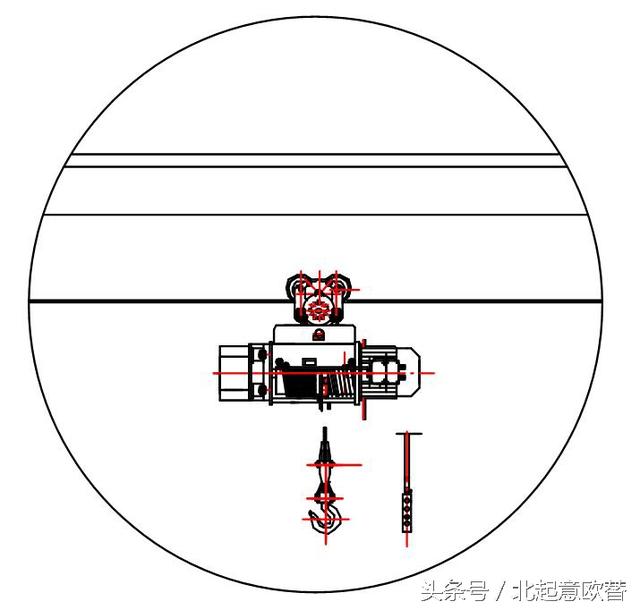

3)主、端梁的連接:先將主梁架在兩個馬凳上,再分別用起重設備將兩個端梁吊起,并與主梁端頭連接,注意端梁的序號;連接螺栓采用配發的M20×70的螺栓連接,為保證連接強度,配雙螺母。
4)電動葫蘆的安裝:確定主、端梁好后,將電動葫蘆掛在主梁的工字鋼上,并移動到主梁的中心位置并用木楔等卡緊,防止在起吊過程中,電動葫蘆來回滑動。
5)將電控箱安裝在端梁上。
6)將架設電纜用的鉛絲一端拴在斷梁的吊裝環上,將鐵吊環穿在鉛絲上,鉛絲的另一端拴在開式螺旋扣上,開式螺旋扣另一端勾在另一個端梁的吊裝環上,用開式螺旋扣將鉛絲繃緊。
7)鉛絲繃緊后,將電控葫蘆的控制電纜及電源線安均勻的間距掛在鐵吊環上;將主電源進線與電控箱內的端子接好。
8)調試:按電器圖接通運行電機,葫蘆起升及運行電機,通電調試,保證大車運行電機運行方向一致及電動葫蘆各種動作及制動有效。
9)安裝行程開關。
(四)起重機就位
起重機的所有配件都安裝好后,用汽車吊或抱桿將整臺起重機吊起,并放在已安裝好的軌道上。
(五)架設安全滑線。
(六)安裝撞尺及大車撞擋。
